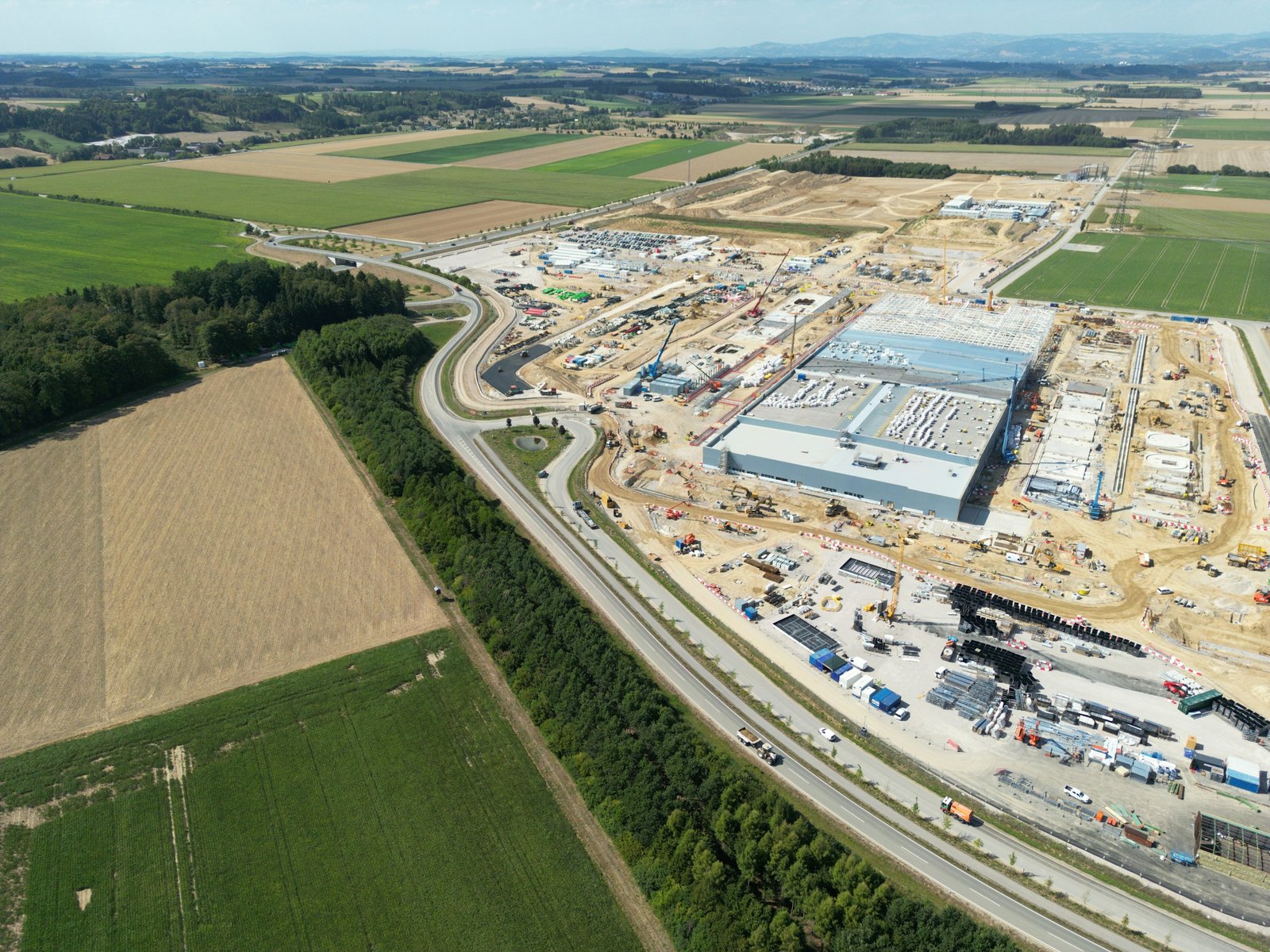

El Consejo de Gobierno de Aragón aprobó de forma definitiva pero parcial el Plan de Interés General de Aragón (PIGA) del proyecto Rhodes, el campus de centros de datos que QTS, filial de Blackstone, prevé levantar en Calatorao (Zaragoza), según elDiario.es Aragón y Aragón Digital. El acuerdo, adoptado el lunes anterior según elDiario.es, se publicó en el Boletín Oficial de Aragón (BOA) el 30 de septiembre de 2026. La inversión prevista asciende a hasta 13.471 millones de euros, según Aragón Digital y El Español Aragón.
La aprobación permite ejecutar ya la urbanización, la subestación, las líneas eléctricas y las redes, pero los ocho edificios de centros de datos de la primera fase siguen pendientes de la evaluación de impacto ambiental y de la autorización ambiental integrada del Inaga, según elDiario.es Aragón. El mismo medio recuerda que la inversión se declaró en 2024 por hasta 7.500 millones y que en la aprobación inicial de 2025 alcanzaba 11.805 millones. La promotora es Calanza Inmuebles SL, sociedad controlada por Blackstone, y QTS gestionará el campus.
Ocho edificios y 650 MW en la primera fase
El ámbito ocupa unas 223 hectáreas junto a la A-2, a unos 50 kilómetros de Zaragoza, según elDiario.es Aragón y Aragón Digital. La parcela para centros de datos tiene 127,5 hectáreas y 790.000 metros cuadrados edificables, y otra de 17,4 hectáreas se reserva para uso logístico. La primera fase comprende ocho edificios, una subestación propia, las redes y los accesos, y una planta fotovoltaica de autoconsumo; una segunda fase podrá sumar hasta cinco centros más.
Según elDiario.es Aragón, la primera fase tendrá 650 MW de potencia, con una potencia informática estimada de entre 500 y 565 MW y un consumo a plena carga de unos 5,7 TWh al año. Esa potencia informática supera la de todos los centros de datos comerciales de España a finales de 2025, 439 MW según SpainDC, y Ecologistas en Acción equipara ese consumo al 58 % del consumo eléctrico de la comunidad, según el mismo medio.
Las obras de preparación del terreno comenzarán de inmediato y el primer centro debería estar operativo a finales de 2028, según Aragón Digital. El Gobierno de Aragón exige que las primeras instalaciones funcionen en 2028 y que el complejo esté terminado en siete años, según El Español Aragón.
Empleo local y cesiones al Ayuntamiento
La primera fase generará unos 1.200 empleos directos durante la construcción y hasta 200 permanentes en la operación, y el proyecto completo, hasta 3.400, según Aragón Digital. QTS se compromete a que el 50 % del empleo sea local, de un radio de 70 kilómetros. El Gobierno aragonés estima un impacto de entre el 2,1 % y el 3,3 % del PIB regional y unos ingresos fiscales anuales para Calatorao de 1.036.278 euros.
Al Ayuntamiento se ceden 785.045 metros cuadrados de dotaciones y viales y 47,5 hectáreas de zonas verdes, valorados en 9,78 millones, según Aragón Digital. La promotora asume la urbanización y su mantenimiento durante al menos diez años y una nave municipal de unos 2.500 metros cuadrados, según elDiario.es Aragón.
El presidente aragonés, Jorge Azcón, advirtió de que el proyecto podría correr riesgo por el borrador de real decreto estatal sobre centros de datos, según El Español Aragón, que cifra en cerca de 6.000 millones las inversiones en centros de datos en Aragón pendientes de iniciar obras.
